Чек-лист по запуску упаковочного оборудования
Даже самое современное упаковочное оборудование не будет работать стабильно, если его запуск выполнен с ошибками. Неправильный ввод в эксплуатацию — причина 80% поломок и простоев . В этой статье — пошаговый чек-лист, который поможет вам избежать типичных ошибок и запустить линию без сюрпризов.

Ошибки, которые дорого обходятся

Перед тем как перейти к чек-листу, давайте разберём, что происходит,
когда запуск выполняется «на глаз».

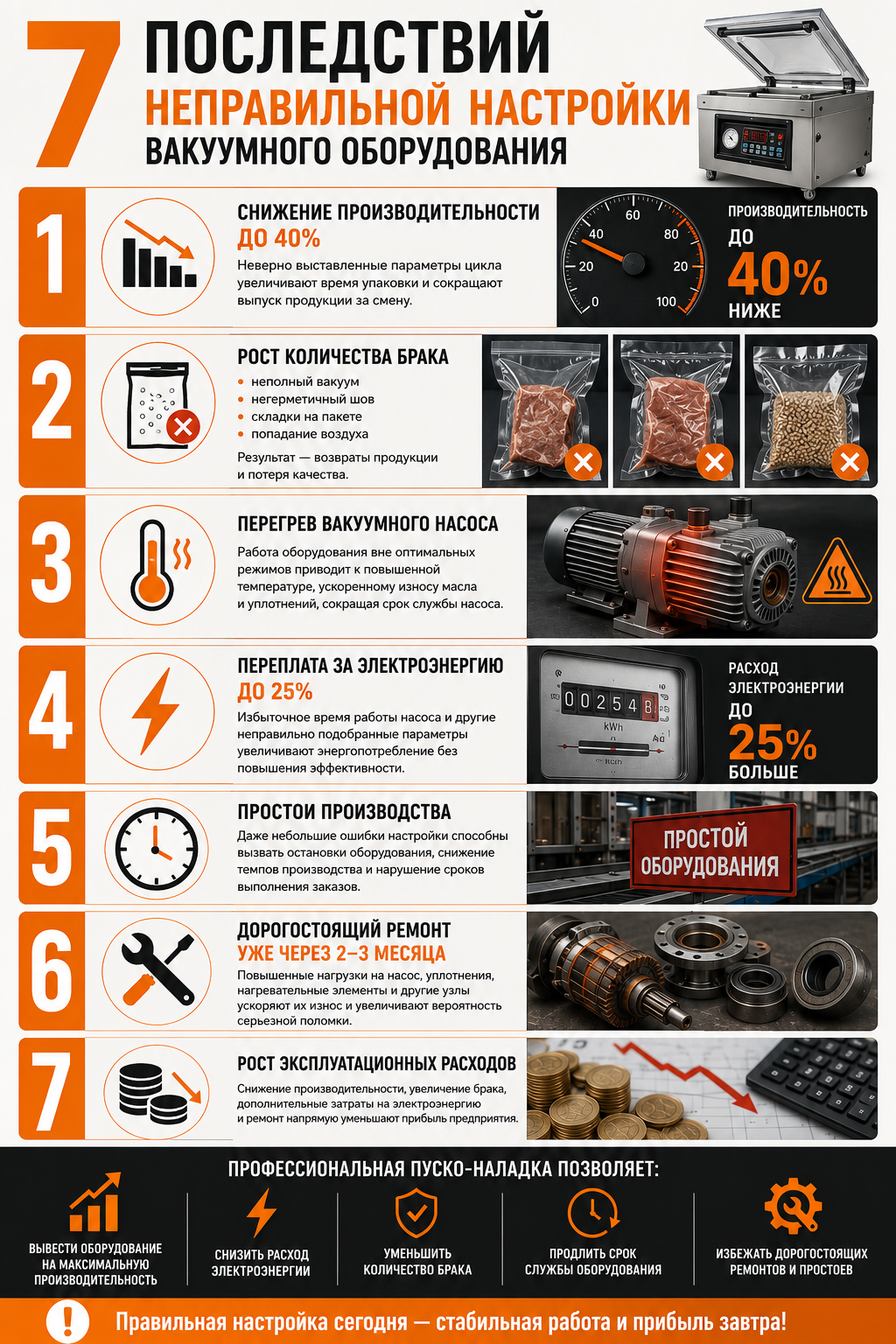

Последствия неправильной настройки упаковочного оборудования
  • Производительность падает на 20–40% — оборудование работает, но не выдаёт заявленные объёмы.
  • Появляется брак упаковки — негерметичные швы, рваная плёнка, сбитая этикетка.
  • Перегревается насос и изнашиваются детали — оборудование ломается через 2–3 месяца вместо 5–7 лет.
  • Переплата за электроэнергию 15–25% — неправильные настройки потребляют больше ресурсов.
  • Простои в рабочую смену — линия останавливается, когда она нужна больше всего.

80% этих проблем — из-за неправильной настройки на этапе запуска.

Пошаговый чек-лист запуска

Шаг 1. Ресурсный аудит производства

Проверьте технические возможности вашего цеха до того, как оборудование привезут:

  • Электроснабжение — соответствует ли мощность и напряжение требованиям машины? Учтите, что пусковые токи могут быть в 3–5 раз выше номинальных.
  • Инженерные сети — вентиляция, водоснабжение, канализация.
  • Проектные характеристики — выдержит ли пол вес оборудования?

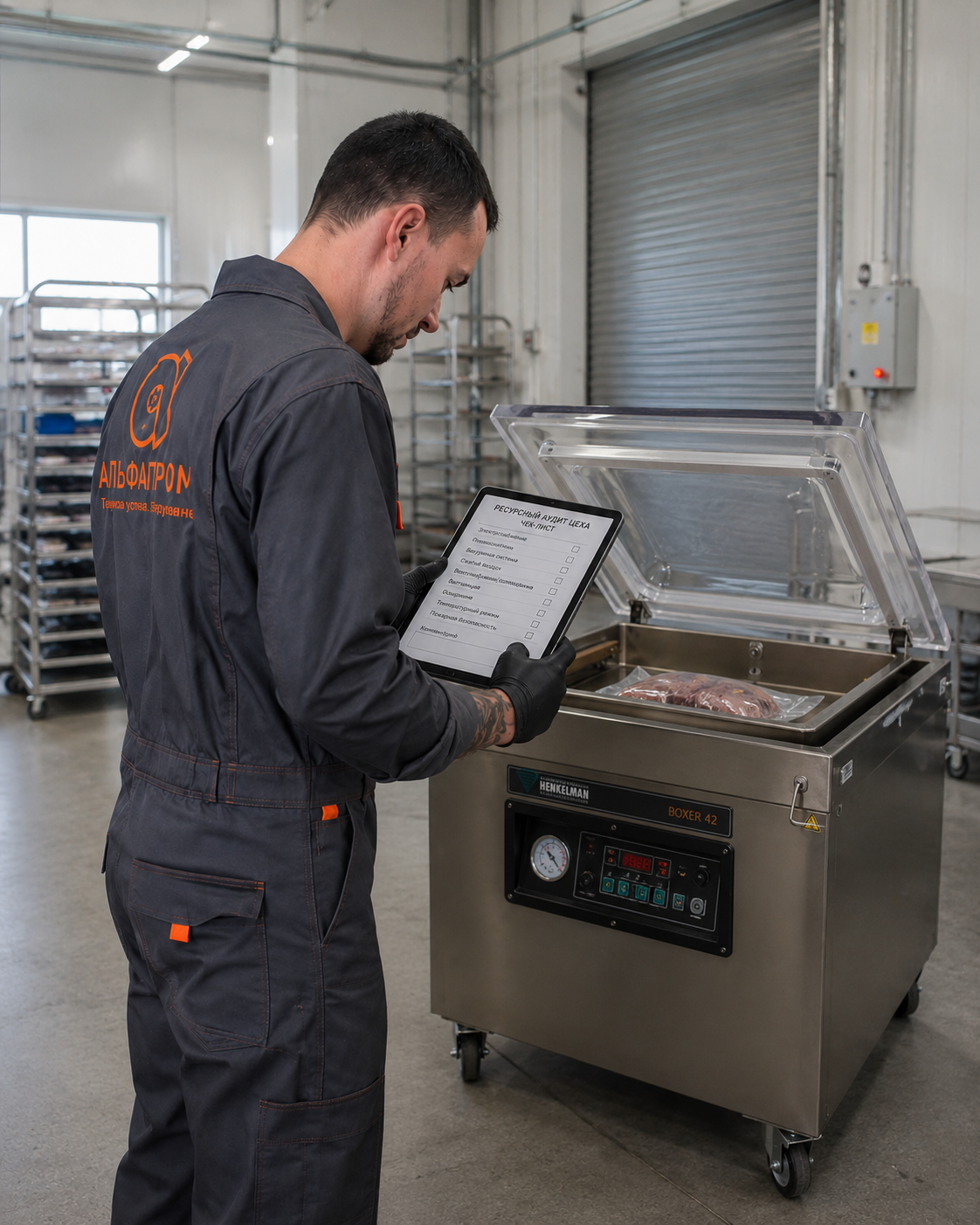

Ресурсный аудит цеха перед запуском упаковочного оборудования
Ошибка новичков: Подключают оборудование к сети без учёта пиковых нагрузок. Результат — сброс настроек линии или выход из строя электроники.

Шаг 2. Технологическая оценка сырья

Изучите характеристики вашего сырья до выбора машины: вязкость (сыпучесть), фракция, количество компонентов.

Реальный случай: Клиент купил упаковочную машину, не учтя свойства продукции. В итоге — залипание сырья при дозации, дробление фракции, излишняя пыль при фасовке, маленький срок хранения продукта.

Решение: Запросите пробный тест оборудования с вашим продуктом до покупки.

Шаг 3. Проверка технической документации

Ознакомьтесь с инструкциями и руководствами от производителя. Убедитесь, что все компоненты и запасные части присутствуют. Особое внимание — на заменяемые элементы с коротким сроком службы (термоножи, фильтры, уплотнения).

Шаг 4. Осмотр оборудования

Осмотрите станки на наличие видимых дефектов, повреждений, правильность монтажа и чистоту. Проверьте комплектность — всё ли доставлено по спецификации.

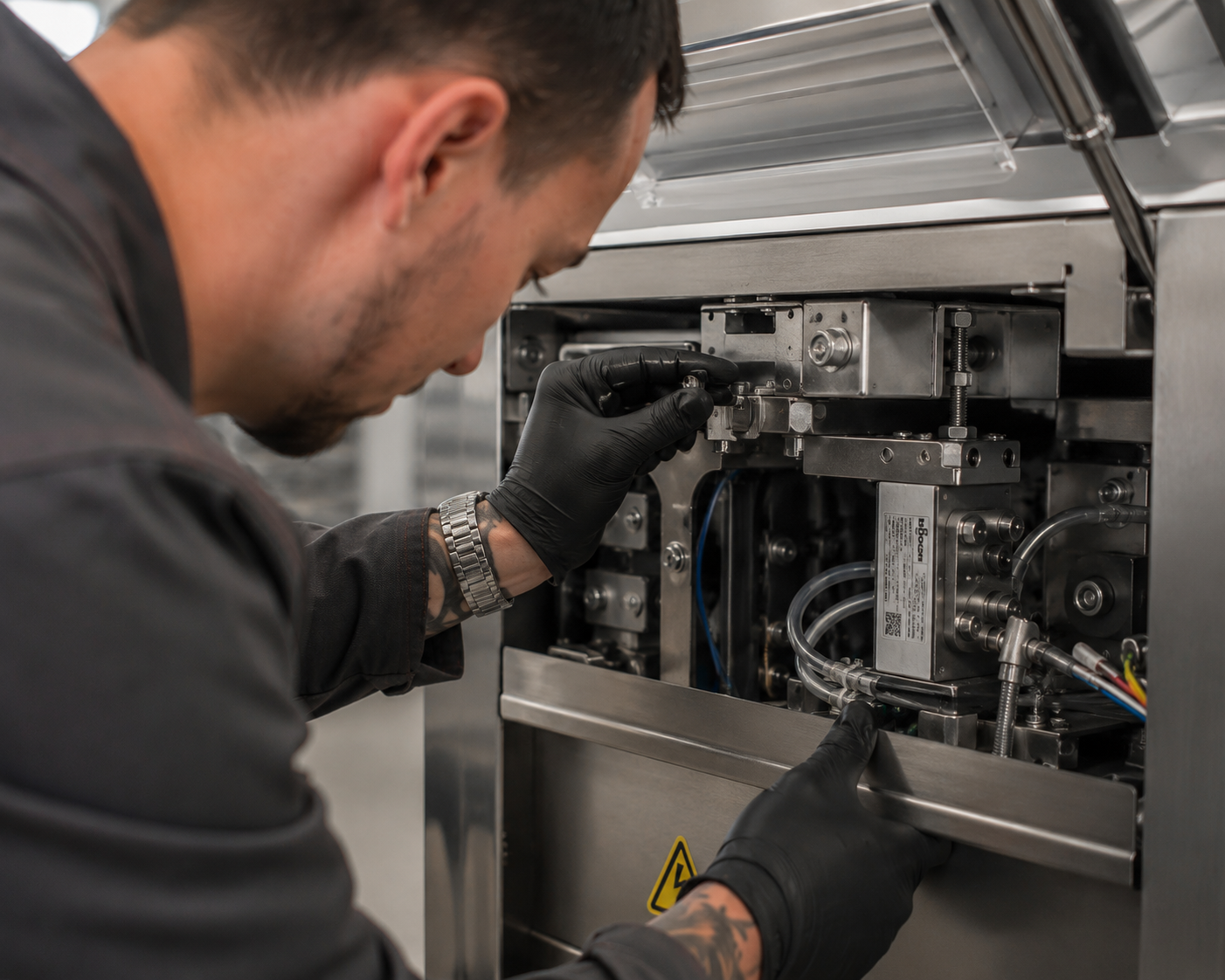

Осмотр упаковочного оборудования перед запуском

Шаг 5. Монтаж и подключение

Разместите и соберите оборудование по плану установки. Подключите к электрическим, пневматическим и другим инженерным системам. Учтите возможность модернизации и интеграции дополнительных машин в будущем.

Шаг 6. Калибровка и проверка сборки

Критически важный этап для автоматизированного оборудования. Малейшие ошибки при установке могут привести к сбоям в работе. Проверьте все датчики, концевые выключатели, пневматические приводы.

Шаг 7. Пусконаладочные работы

Первичный запуск и тестирование всех рабочих функций. Убедитесь, что оборудование правильно взаимодействует с сырьём, упаковочными материалами и вспомогательными устройствами (дозаторы, конвейеры). Настройка и адаптация программного обеспечения (ПЛК).

Что нужно проверить:
  • Точность дозирования — разброс не должен превышать ±3%
  • Температурные режимы — соответствие типу продукта
  • Скорость линии — синхронизация всех узлов
  • Герметичность упаковки — тестовый прогон с продуктом

Шаг 8. Тестовый запуск с продуктом

Обязательный этап, который многие пропускают. Проведите тестовый запуск с вашим продуктом, а не с «технологической средой».
Чек-лист тестового прогона:

  • Тест подачи тары из стопки — нет заклиниваний
  • Тест наполнения — равномерное заполнение
  • Тест укупорки — герметичность (переверните 10 единиц на 2 часа)
  • Тест штабелирования — 6 ярусов на 24 часа

Шаг 9. Обучение персонала

Самый недооценённый этап. Убедитесь, что сотрудники знают порядок запуска, остановки и обслуживания оборудования. Проведите инструктаж по технике безопасности.

Коротко: как выбрать поставщика, чтобы избежать проблем

Если вы покупаете оборудование у разных поставщиков и собираете линию сами — вы рискуете. Самостоятельная интеграция часто приводит к простоям из-за поломок узлов и дорогостоящей замене запчастей.

Решение: Выбирайте единого поставщика, который отвечает за интеграцию и работоспособность линии. При заключении контракта фиксируйте сервисные KPI, гарантийные обязательства, сроки наладки, инжиниринговую поддержку.
